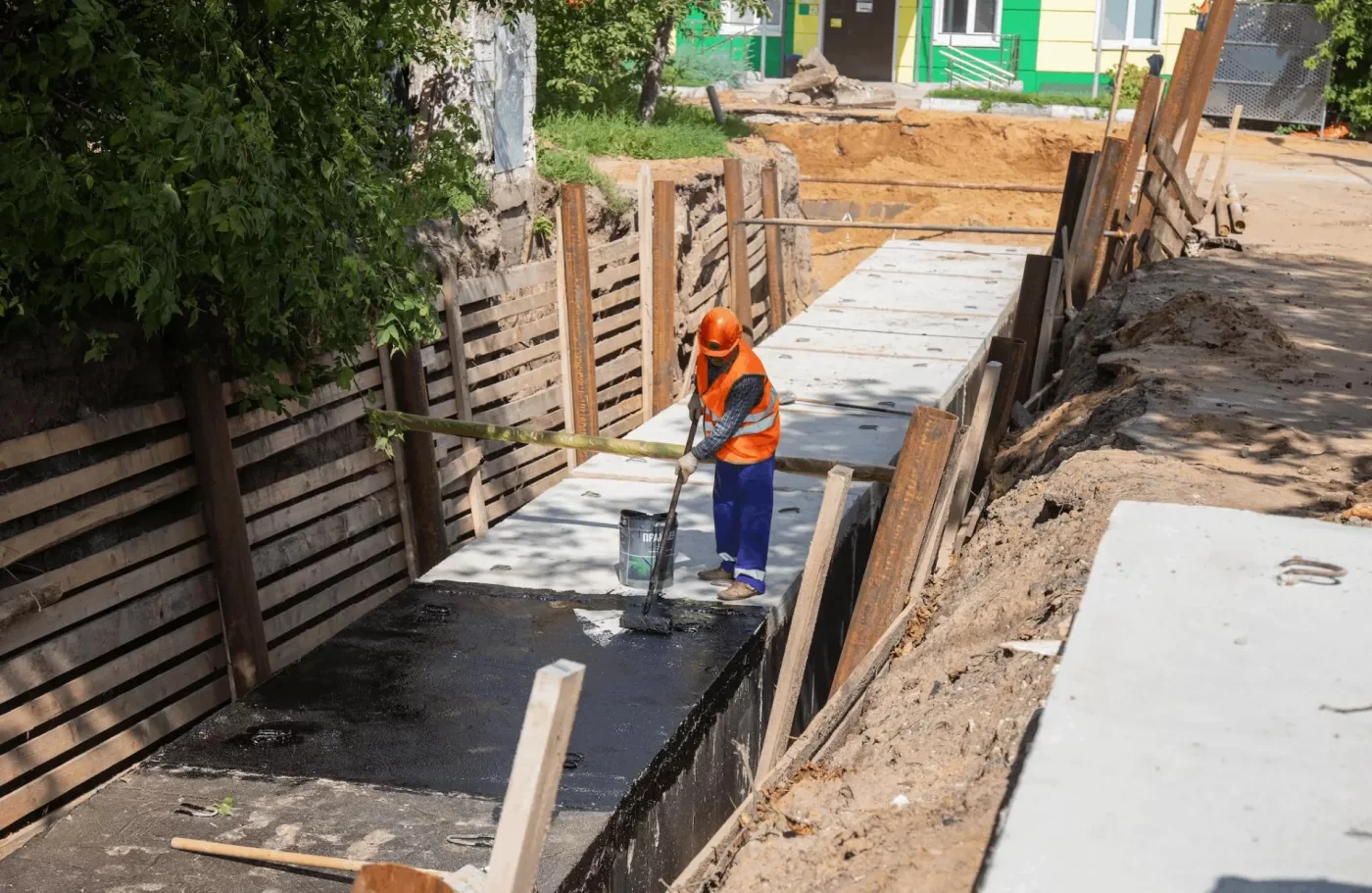

В этом году в городе построят шесть автоматизированных центральных тепловых пунктов, модернизируют котельные, возведут блочно-модульные котельные и обновят тепловые сети. По данным Минэнерго, один из ключевых объектов – центральный тепловой пункт №3 в микрорайоне Кашира-2. На данный момент его готовность – чуть больше 10%. Строители выполнили фундамент, а изготовленное оборудование прошло необходимые испытания. В сентябре его планируют смонтировать на площадке. Темпы работ решено наращивать: количество специалистов на объекте увеличат в 2-3 раза, чтобы уложиться в график.
Параллельно идет замена тепловых сетей. В Кашире-2, где проживает значительная часть горожан, предстоит обновить более 20 километров трубопроводов, которые уже выработали свой ресурс. Модернизацию этого участка завершат в 2027 году. После окончания работ проведут благоустройство и озеленение территорий.
